Ugovor o izgradnji autoceste na Koridoru Vc dionice Poprikuše – Zenica sjever (Donja Gračanica), poddionica Ponirak – Vraca potpisan je 01. augusta 2019. godine.
Izvođač radova je Euro-asfalt d.o.o. Sarajevo (BiH).
Nadzor nad izvođenjem radova vrši PROYAPI Engineering and Consulting INC. Balgat Ankara (Turska).
Vrijednost Ugovora za izgradnju poddionice Ponirak – Vraca je 59.408.825,00 eura bez uključenog PDV-a, a sredstva su osigurana putem Evropske investicijske banke (EIB) u visini od 50 miliona eura i bespovratnim sredstvima Evropske unije u visini od 19 miliona eura koja su osigurana u okviru Agende za povezivanje preko Investicijskog okvira za Zapadni Balkan (WBIF).
Predviđeni rok izgradnje je 30 mjeseci odnosno april 2022. godine.
TEHNIČKI OPIS:
Trasa autoceste poddionica Ponirak – Vraca je dio dionice Poprikuše – Zenica sjever (Donja Gračanica) koja se na sjeveru nastavlja na poddionicu Vranduk – Ponirak i na jugu na poddionicu Tunel Zenica – Donja Gračanica.

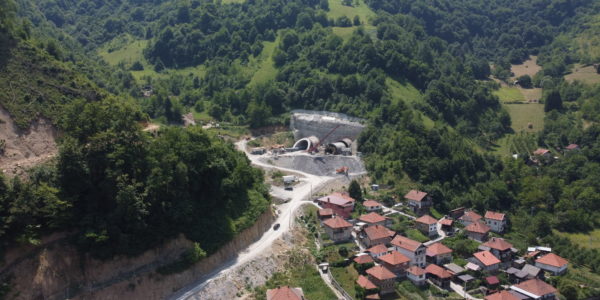

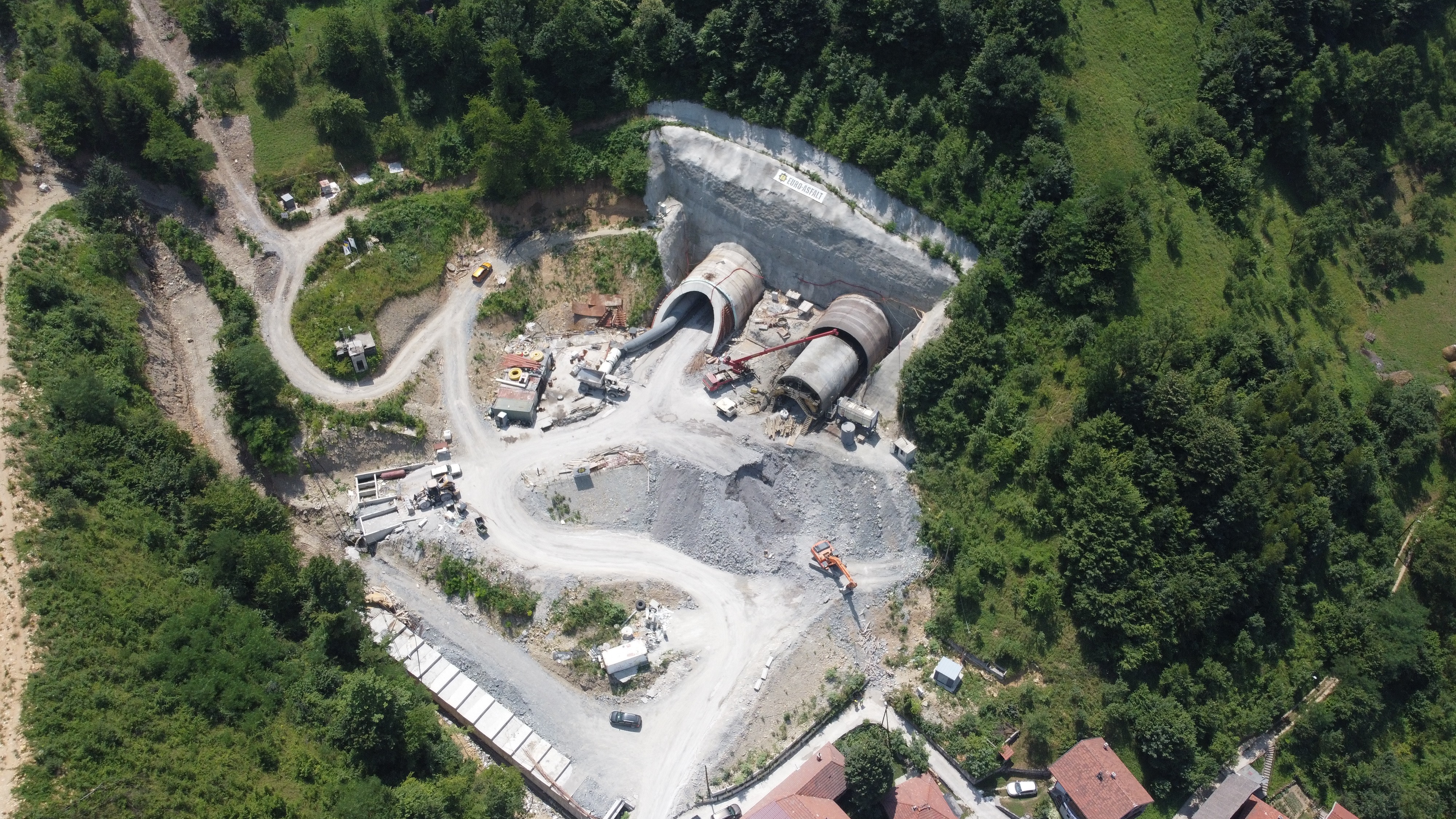

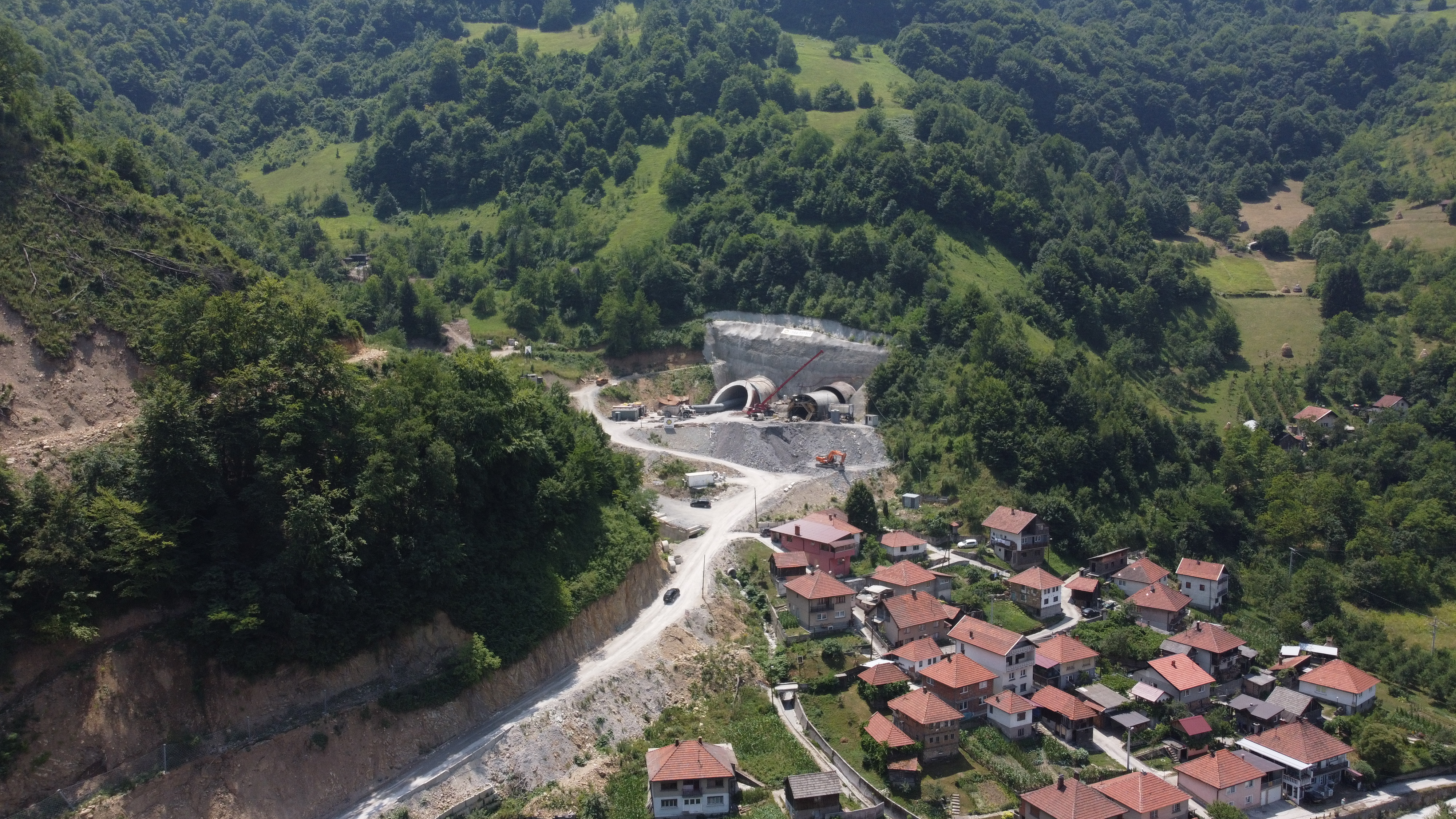

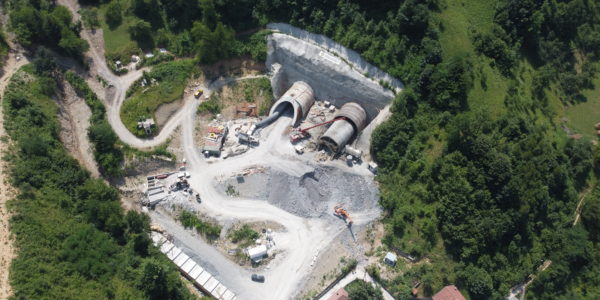

Ukupna dužina dionice je 2,65 km, a glavni objekt na ovoj dionici je Tunel Zenica koji čini preko 90% trase autoceste i
sastoji se od dvije cijevi (desna cijev dužine 2420 m, a lijeva cijev dužine 2475 m). Predviđena metoda iskopa je NATM
(Nova austrijska tunelska metoda) koja je jako pogodna s obzirom na očekivane promjene geoloških i geotehničkih
uslova.
Predviđena metoda iskopa je NATM (Nova austrijska tunelska metoda) koja je jako pogodna s obzirom na očekivane promjene geoloških i geotehničkih uslova.U 2020.godini urađena je izmjena i dopuna glavnog projekta na osnovu kojeg će biti podnesen zahtjev za izmjenu građevinske dozvole što će rezultirati izmjenom tehničkog opisa odnosno promjenom dužine tunela na 3.300 metara.
AKTIVNOSTI NA GRADILIŠTU ZA PERIOD JULI/SEPTEMBAR 2021.
Aktivnosti su se provodile sa obje strane tunela (ulaz i izlaz):

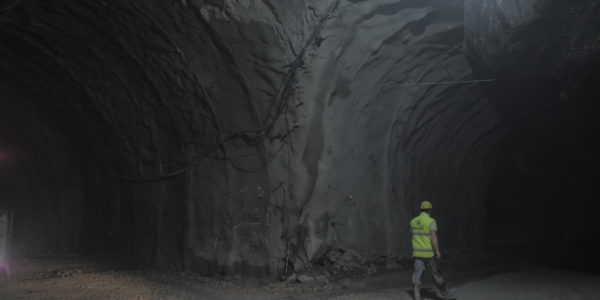

• iskop tunela
• izrada primarne podgrade (ugradnja sidara, armaturnih mreža, mlaznog betona)
• odvodnja iz tunela
• radovi na izradi sekundarne obloge (hidroizolacija, armaturne mreže, mlazni beton),

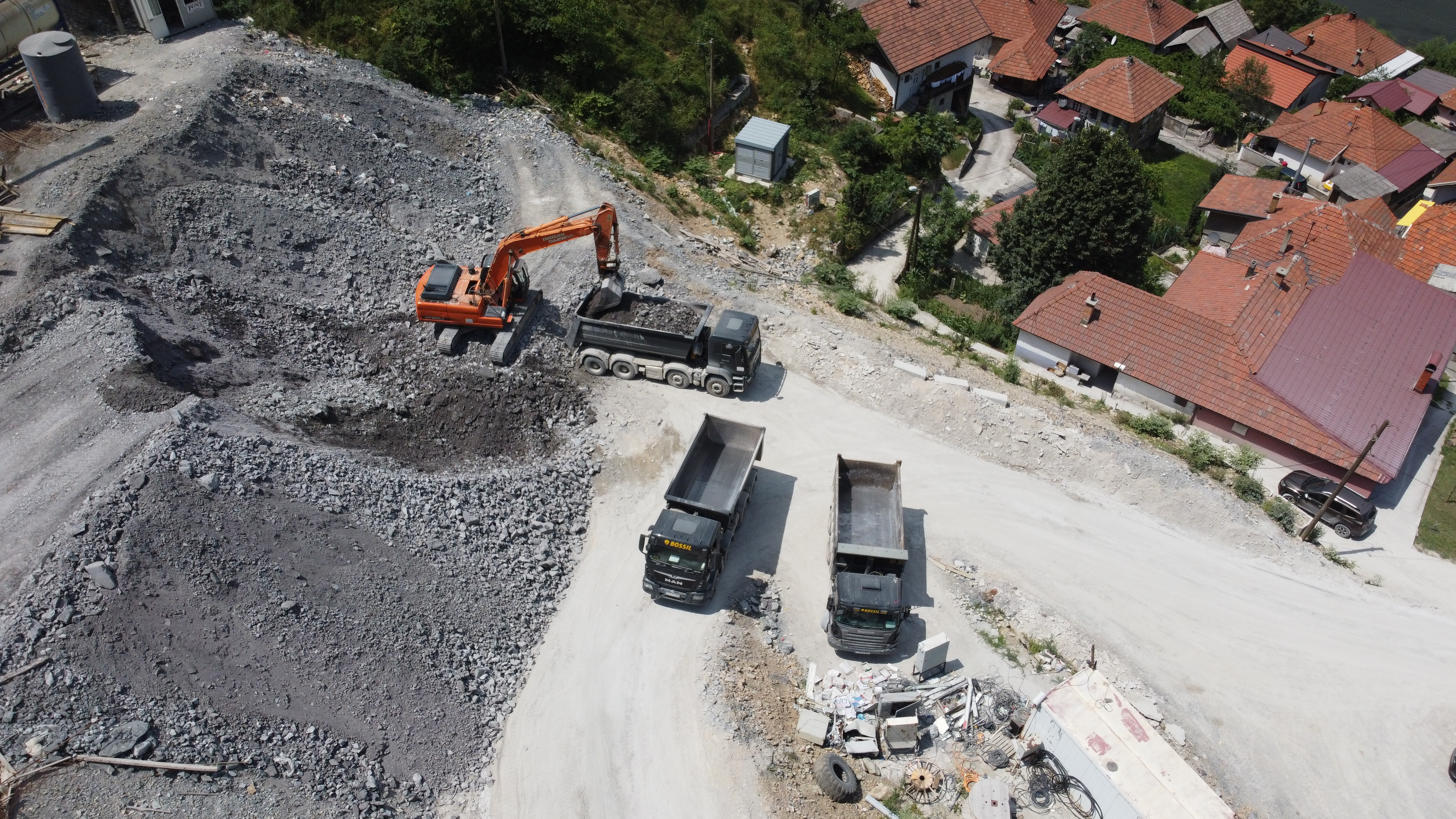

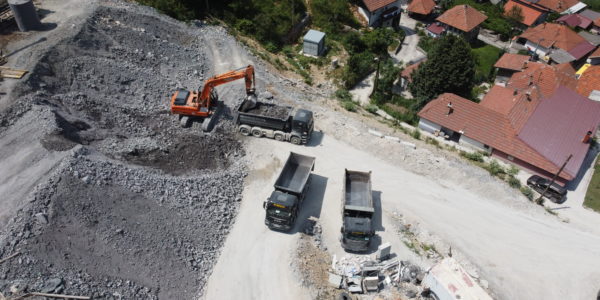

• izvođenje temelja u tunelu, bočnih drenaža, deponovanje materijala iz iskopa
Ostali izvedeni radovi i aktivnosti:
• izvedena portalna građevina na ulaznoj strani na obje cijevi
• izvedena ulivna građevina propusta Ponirak
• izvođenje vodovoda i rezervoara za naselje Ponirak u okviru Sporazuma sa Gradom
Zenica
